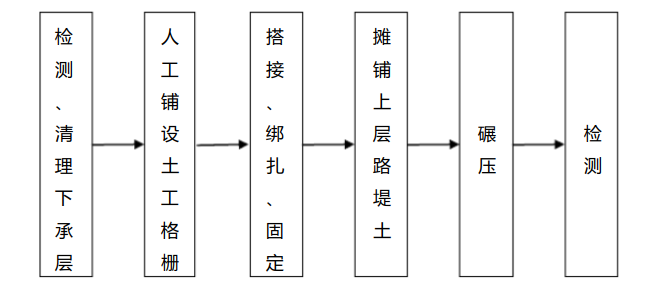

土工格柵施工工藝流程框圖

行業資訊

zixun

當前位置:首頁 > 行業資訊 > 正文

土工格柵施工工藝流程框圖

山東茂隆新材料科技有限公司 2020-07-08 3398


土工格柵施工工藝流程框圖

土工格柵施工前, 先對所選用的材料規格及性能進行檢驗, 檢驗合格后鋪設。鋪設前整平下承層,使其平整度、橫坡及壓實質量符合設計及規范要求。 鋪設土工格柵時,長孔方向與路基橫斷面方向一致,鋪設符合設計及規范要求后,再鋪上墊層。其搭接寬度、豎向間距、上下層接縫錯開距離、 回折長度等均符合設計及規范要求后及時填筑覆蓋。

按圖紙及規范要求選擇合格的土工格柵, 并進行試驗段施工, 用以指導施工; 土工格柵在平整的下承層上按設計要求的寬度鋪設, 其上下填料無刺破土工格柵的尖銳物等, 鋪設土工格柵時, 將強度高的方向垂直于路堤軸線方向布置;土工格柵橫向鋪設。鋪設時繃緊,拉挺,避免折皺、扭曲或坑洼。土工格柵沿縱向拼接采用搭接法,搭接寬度不小于 30cm。橫向兩端的錨固長度不小于 1.5m;鋪好土工格柵后,及時攤鋪上層填料,避免長期暴曬。一般情況下,間隔不超過檢測、清理下承層人工鋪設土工格柵搭接、綁扎、固定攤鋪上層路堤土碾壓檢測48 小時;采用自卸汽車沿鋪設的土工格柵兩側邊緣傾卸填料,形成運料的交通便道, 并將土工格柵張緊。 填料不直接卸在土工合成材料上,卸在已鋪好的填料上;卸料高度不超過 1m,以免造成局部承載能力不足。卸料后立即攤鋪,以免出現局部下陷;施工便道填成后,再由兩側向中心平行于路堤中線對稱填筑, 保持填筑施工面呈“ U” 型;

土工格柵的第一層上填料采用輕型攤鋪和碾壓機械攤鋪、 碾壓,攤鋪從兩邊向中間推進, 碾壓自兩邊向中間進行, 其壓實度保持達到規范要求。


留電免費咨詢 [5分鐘內回電]
